Justiça suspende licença do Projeto Longo Prazo da Samarco
Pela primeira vez, em Minas Gerais, um projeto de mineração é paralisado devido a riscos da emergência climática
Moradores de Bento Rodrigues obtiveram nessa sexta-feira (19), uma decisão liminar que determina a imediata suspensão dos efeitos da licença ambiental concedida pelo Estado de Minas Gerais para o Projeto Longo Prazo (PLP) da Samarco Mineração S.A.. Na prática, a decisão impõe a imediata paralisação do empreendimento. A decisão foi proferida pela Juíza Federal de Ponte Nova, Dra. Patricia Alencar Teixeira de Carvalho, na ação popular 6001877-67.2025.4.06.3822, após parecer do Ministério Público Federal, de autoria do Procurador da República Lauro Coelho Junior, favorável ao pedido dos autores populares. Esta é a primeira vez que um projeto de mineração em Minas Gerais é paralisado por uma decisão judicial que reconhece os riscos trazidos pelos eventos extremos climáticos, cada vez mais frequentes porém ignorados pelo licenciamento ambiental.
*** Continua depois da publicidade ***
***
Suspensão da licença ambiental do PLP
A ação judicial foi proposta em 26 de junho deste ano e tem como autores os moradores de Bento Rodrigues – distrito de Mariana devastado pelo rompimento da barragem de Fundão – representados por advogados da equipe de litígio em Direitos Humanos do Instituto Cordilheira, organização não governamental com sede em Belo Horizonte. A solicitação é baseada em precedentes estabelecidos por tribunais de outros países e em notas técnicas de especialistas vinculados ao Grupo de Pesquisa e Extensão sobre Conflitos em Territórios Atingidos (CONTERRA/UFOP), ao Fórum Permanente do Rio São Francisco (FPSF) e à instituição Environmental Law Alliance Worldwide (ELAW), com sede nos Estados Unidos.
De acordo com a decisão, o Estado de Minas Gerais deverá exigir da Samarco estudos complementares “que incorporem as análises de risco, vulnerabilidade e adaptação climática”, contemplando “(i) Modelagens Hidrológicas e Geotécnicas que integrem cenários de eventos climáticos extremos (…) e não apenas dados históricos, para o período projetado de operação e pós-fechamento das estrutura; (ii) Inventário e Avaliação de Emissões de Gases de Efeito Estufa (GEE), e a aferição do impacto do empreendimento sobre as metas de mitigação nacionais e internacionais; e (iii) Medidas de Adaptação que demonstrem a resiliência das estruturas PDER-M, PDER-C e SDR Alegria Sul 2 face aos riscos climáticos futuros”. Essas estruturas são as duas pilhas de estéril (PDER) e o sistema de disposição de rejeitos (SDR) úmidos que fazem parte do projeto.
Ver mais reportagens da Editoria Meio Ambiente

CODEMA de Mariana suspende votação do Projeto Walls

Operação Rejeito: ONG Zeladoria do Planeta está fora do CODEMA

Projeto Walls: Ex-secretário municipal quer mineração na Purificação
Inscreva-se no nosso canal de WhatsApp para receber notificações de publicações da Agência Primaz.
Segundo Mônica Santos, moradora de Bento Rodrigues: “a suspensão da licença do Projeto Longo Prazo da Samarco é uma conquista diante de um crime que segue sem reparação. Quem destruiu vidas e territórios não pode avançar sem garantir a não repetição. Os estudos apresentados ignoram as ações de enfrentamento à crise climática e os riscos que ela impõe, tratando o licenciamento como mera formalidade. Autorizar a expansão da Samarco nessas condições é legitimar a impunidade. Não há licença, sem garantias reais de não repetição e sem respeito aos direitos dos atingidos e a preservação dos territórios de origem”.
Para o advogado Guilherme Souza, que representa os autores da ação, “essa liminar é um marco da justiça climática e uma vitória para Bento Rodrigues, Camargos e para todos os atingidos do Quadrilátero Aquífero Ferrífero. O Judiciário deixou claro que não é admissível analisar e autorizar empreendimentos de alto risco sem enfrentar, de forma séria e científica, os efeitos das mudanças climáticas. É inaceitável que a Samarco, controlada pela Vale e pela BHP Billiton, tente justificar a continuidade do Projeto Longo Prazo alegando que sua paralisação comprometeria as reparações do crime da barragem de Fundão, utilizando uma tragédia que matou pessoas e destruiu comunidades para legitimar novos riscos. Justificar licença ambiental com base na morte e no sofrimento de milhares de atingidos é um escárnio. Após Mariana e Brumadinho, essas mineradoras afirmam que aprenderam, mas na prática retornaram piores, reproduzindo uma lógica colonial, indiferente à vida, ao território e à ciência, agora com o agravante de estarem sendo amparadas pelo próprio Estado de Minas Gerais, deixando claro os autores e partícipes desse processo”.
Na decisão, a Juíza federal reconheceu a legitimidade dos autores para a interposição do pedido de suspensão da licença ambiental, destacando os riscos provenientes do Projeto Longo Prazo da Samarco:
“Ressalte-se, ainda, a inequívoca legitimidade e o interesse jurídico dos autores populares, cidadãos diretamente atingidos pelo rompimento da Barragem de Fundão, integrantes de comunidades que até hoje vivenciam os efeitos sociais, econômicos, ambientais e psicológicos da maior tragédia socioambiental da história do país. Não se cuida, portanto, de atuação abstrata ou dissociada da realidade fática, mas de exercício concreto da cidadania por aqueles que suportaram — e ainda suportam — as consequências de um modelo de exploração mineral que falhou gravemente no passado. É legítimo, sob a ótica constitucional, que tais cidadãos questionem a concessão de uma licença ambiental de largo espectro antes mesmo de integralmente reparados os danos decorrentes do desastre anterior, especialmente quando o novo empreendimento se desenvolve na mesma região e sob condições que suscitam riscos extremos, inerentes à própria atividade minerária” – Juíza Federal Patrícia Alencar Teixeira de Carvalho
*** Continua depois da publicidade ***
Riscos do PLP à segurança dos moradores do entorno

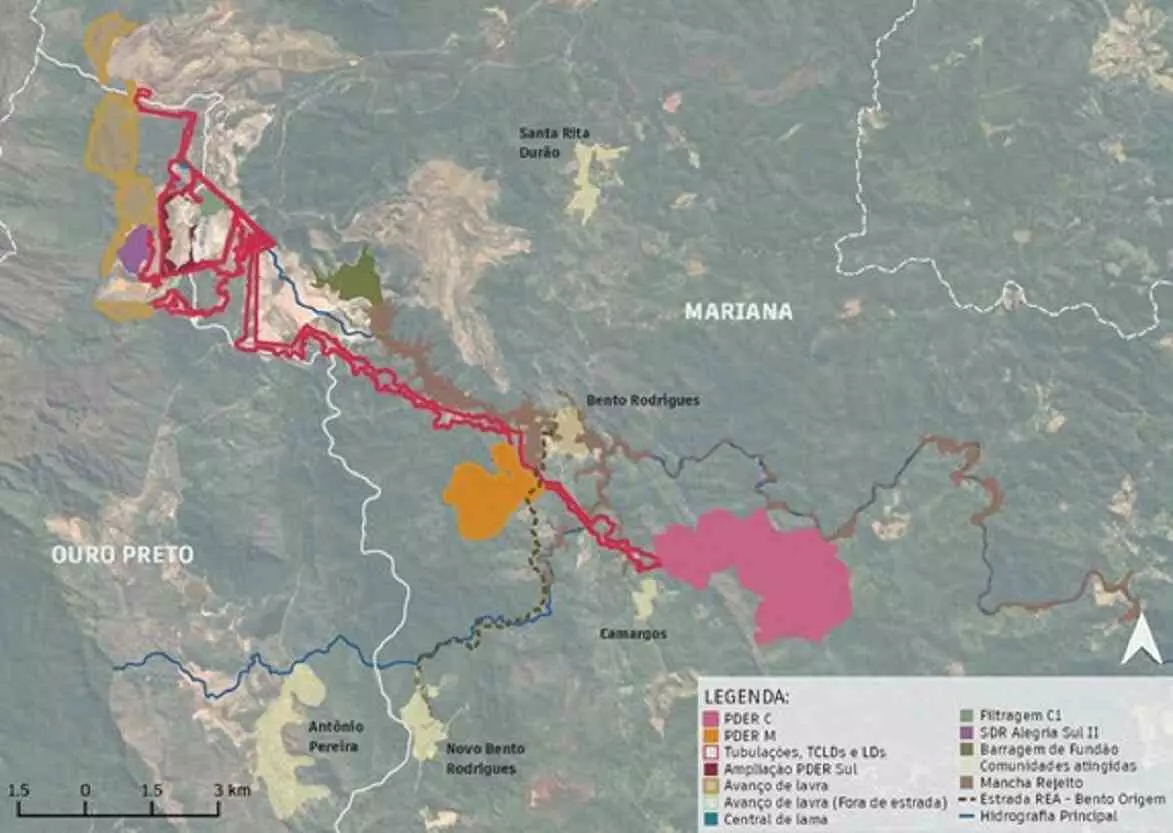

O PLP prevê a ampliação da mineração no Complexo Germano, situado em Mariana e Ouro Preto, com a implantação de duas novas pilhas de estéril e rejeito, ampliação da pilha já existente, depósito de rejeito em cava confinada e instalação de estruturas para transportadores de correia de longa distância, e teve sua licença ambiental aprovada pelo Conselho de Política Ambiental (COPAM), da Secretaria de Estado de Meio Ambiente de Minas Gerais, em junho de 2025.
Os estudos desenvolvidos pelo CONTERRA concluíram que o tamanho das novas pilhas, conjugadas às estruturas já existentes no território, podem agravar os danos em caso de deslizamentos, sendo difícil prever o real impacto sobre as comunidades e o ambiente, sendo que essas comunidades – Camargos, Santa Rita Durão, Bento Rodrigues (território de origem) e Novo Bento Rodrigues (reassentamento) no município de Mariana; Antônio Pereira, em Ouro Preto; e Morro d’Água Quente, em Catas Altas – não foram devidamente informadas sobre o processo e correm o risco de terem novamente suas vidas impactadas.
DE acordo com as conclusões do estudo, essas estruturas impactam comunidades anteriormente atingidas pelo desastre da barragem de Fundão, violando a legislação internacional da Corte Interamericana de Direitos Humanos, que prevê o direito e garantia à não-repetição de danos às comunidades e territórios atingidos.
Com relação à pilha de estéril e rejeito PDER M, proposta no entorno imediato de Bento Rodrigues (território de origem) e também muito próxima do Novo Bento Rodrigues (reassentamento coletivo), de acordo com nota técnica do Grupo de Pesquisa e Extensão sobre Conflitos em Territórios Atingidos (CONTERRA/UFOP), a implantação do PLP, três etapas, totalizando uma altura final de 221m e volume final de 61.398.759m3, a montante do Dique S3, implica que “um desabamento da pilha pode afetar a estabilidade desta estrutura que, por sua vez, está a montante de Bento Rodrigues e do Dique S4, podendo resultar em novo desastre em cadeia”.
*** Continua depois da publicidade ***
Fundamentos e antecedentes da ação popular
A Ação Popular parte da premissa de que a Samarco – autora do projeto – e o Estado de Minas Gerais – que o licenciou – foram negligentes ao não considerar os impactos das mudanças climáticas e dos eventos extremos – especialmente a alteração nos regime de chuvas – sobre as barragens (durante os 11 primeiros anos de funcionamento do empreendimento) e as pilhas de estéril e rejeito para o armazenamento de materiais provenientes do processo de extração mineral.
No texto da Ação Popular, os autores pedem novos estudos técnicos criteriosos, que levem em conta os riscos reais ao meio ambiente e aos moradores do entorno, argumentando, inclusive, que os custos desses novos estudos são irrisórios frente aos lucros que a Samarco prevê angariar com o projeto.
Esses apontamentos, entre outras questões, já haviam sido objeto de veementes manifestações das comunidades envolvidas, bem como de autoridades ambientais e especialistas da área.
A primeira ocasião havia sido a audiência pública, r ealizada no auditório do Colégio Providência, em Mariana, no dia 28 de março de 2023, quando foram apresentados vários argumentos contrários à iniciativa, com indicação de pontos não contemplados nos estudos realizados pela empresa, ou que tiveram resultados considerados não satisfatórios pelas comunidades do entorno do Complexo de Germano.
Posteriormente, durante o processo de obtenção das certificações de conformidade junto aos órgãos ambientais e de preservação de patrimônio, ocorreram fortes embates entre representantes do poder público municipal no Conselho de Desenvolvimento Ambiental (CODEMA) e no Conselho de Patrimônio Cultural (COMPAT), em 2024, cujas composições foram fortemente alteradas na gestão do prefeito Celso Cota (PMDB), quando se chegou à decisaõ de uma contrapartida da Samaraco, estipulada em R$80 milhões.
Ainda em 2024, mais precisamente em 19 de agosto, uma audiência pública realizada na Assembleia Legislativa de Minas Gerais (ALMG) reuniu comunidades, estudiosos e autoridades e, entre outras deliberações, encaminhou pedido ao COMPAT de Mariana no sentido de postergar a análise do PLP, o que acabou não sendo acatado, seguindo-se a concessão do certificado de conformidade e, no final de junho de 2025, o Conselho Estadual de Política Ambiental aprovou a licença ambiental do PLP, concedida no modelo de “licença concomitante”, em que as três licenças exigidas para esse tipo de empreendimento (prévia, de instalação e de operação) são analisadas em uma única fase – diferentemente do licenciamento trifásico, em que cada uma é analisada separadamente, em uma etapa específica.
*** Continua depois da publicidade ***
Em resposta a questionamento da Agência Primaz, a empresa afirmou, em nota oficial: “A Samarco não foi intimada da decisão. Confiamos na legalidade e na legitimidade do processo de licenciamento do “projeto de Longo Prazo” conduzido pelos órgãos competentes, certos de que sua robustez técnica e conformidade legal serão confirmadas. A empresa informa que suas operações seguem normalmente, com foco em segurança e responsabilidade socioambiental”.
